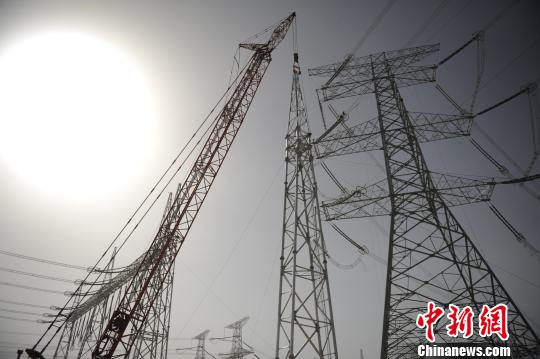

图为750千伏串补工程施工现场。 邹建华 摄
4日,记者从中国国家电网青海省电力公司获悉,目前青海海西至主网输电通道能力提升工程进入停电施工阶段,在17天停电施工期间将完成中国国内首个750千伏串补工程平台吊装工作,工程投运后将解决青海海西地区大规模光伏发电外送受限问题。
青海太阳能理论装机容量可达47亿千瓦,约占中国的11%,位于柴达木腹地的青海省海西蒙古族藏族自治州时青海省太阳能光伏发电的重要区域。据中国国家电网青海省电力公司统计数据显示,截至2017年末,青海新能源装机953万千瓦,占青海电网总装机的37.5%。
作为中国国内首个750千伏串补工程,本次停电涉及750千伏月海线、海柴线及±400千伏柴拉线共5条输电线路,是青海电网近年来最大规模的一次停电施工作业。

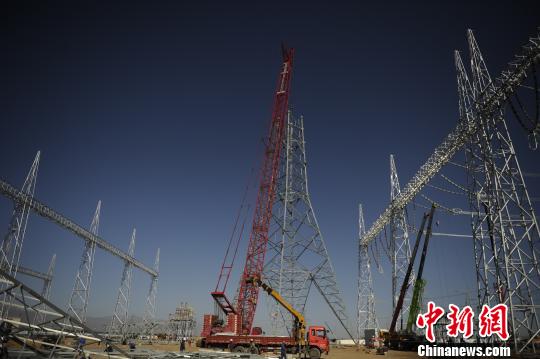

图为750千伏串补工程施工现场。 邹建华 摄
“此次停电施工期间需要完成46吊750千伏构架吊装,拆除铁塔9基,新建铁塔3基以及电气安装等多项工作。”负责本次建设施工的总指挥张建华介绍,在此期间,青海海西750千伏线路送出工程开展跨越青藏铁路施工,工程建设面临可借鉴施工经验少、有效施工时间短、各专业交叉作业多、保电任务重等诸多困难。
据了解,此次施工应用多项科技创新成果及新材料,如使用制作动画的方式进行现场技术模拟、自主设计软件对构架稳定性及避雷器用料进行精确计算等;同时在混凝土搅拌中使用高强灌浆料这一新型材料,48小时强度可以满足设计要求,助力施工的质量和效率提升,确保施工进度。
750千伏月海柴串补工程海西变电站现场指挥组负责人吴童生表示,该工程预计于2018年11月建成投运,2018年内运行时间预计为45天,加装串补后,可增加青海新能源消纳空间5.7亿千瓦时,总计可增加消纳空间7.8亿千瓦时。
