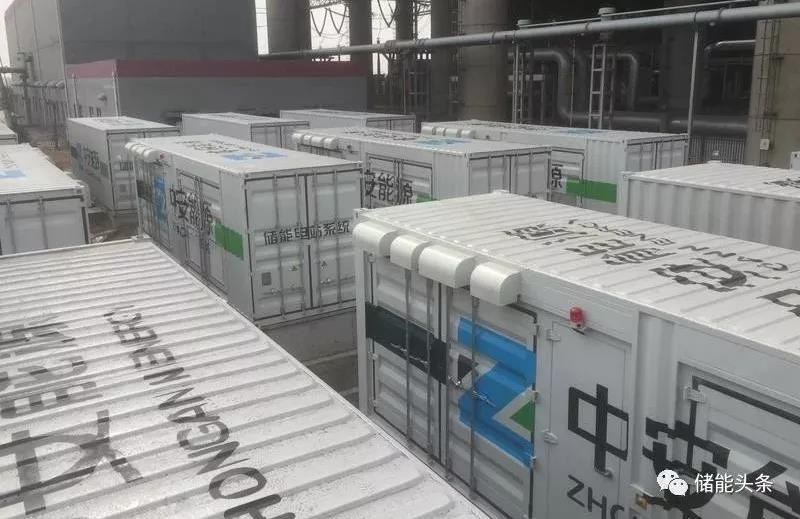

山西电储能为何“开挂”?官方称尽快落实价格政策

2018-06-08 15:37  浏览:

6月4日,山西能监办传来消息,山西省在运容量为9MW/4.5MWh的3个电储能联合火电调频试点项目运行稳定,今年上半年研究确定的11个电储能项目进展顺利,下一步将根据装机占比增加情况,逐步增加试点项目。

山西省在电储能试点工作上走在全国前列,为何山西成为最受储能企业青睐的省份呢?

为何需要调频?

我们先来了解一下,为何要调频?电力系统的频率反映了发电有功功率与负荷之间的平衡关系,在电能不能存储的情况下,全系统所有发电机输出的有功功率必须严格与全系统所需的有功功率相等,系统负荷功率时刻都在发生变化,因此会使系统频率发生一定的波动。

而储能参与调频,响应速度快、调节速率大,可以在几分钟甚至几秒钟的时间内,在无输出状态以及满放电状态(或充电状态)间转换,非常适合提供调频辅助服务。

山西省是全国综合能源基地和电力大省,但火电机组占比78.1%,不同机组间的调节性能差异,导致火电和风电、光伏之间的调峰矛盾严重,进而影响供热民生保障与可再生能源消纳。储能技术可以优化能源结构,促进能源生产消费开放共享和交易,实现多能协同和能源综合利用。

当前主流的储能技术主要是大型抽水蓄能电站和电储能,两者相比,各具优势,按同等调节效果折算,电储能单位投资成本比抽水蓄能低30%,具有施工周期短、布点灵活、占地小、调节速率快等优势。

电储能设施调节灵活、充放电响应迅速,通过参与辅助服务可以有效提升电网整体调频效率与新能源消纳能力,降低系统辅助服务成本,具有极高的经济效应。同时,电储能设施联合机组参与调频还可以减少发电企业关键设备的疲劳和磨损,保证机组的稳定运行。

调频政策带来储能春天

早在2016年6月,国家能源局就发布了《关于促进电储能参与“三北”地区电力辅助服务补偿(市场)机制试点工作的通知》, 首次给予明确了储能在辅助服务市场的主体地位,电储能也随之进入了各省辅助服务市场化改革的视野。

2017年11月,国家能源局又发布《完善电力辅助服务补偿(市场)机制工作方案》,强调全面跨省跨区电力辅助服务补偿。强调实现电力辅助服务补偿项目全覆盖,鼓励储能设备、需求侧资源参与提供电力辅助服务。

2017年11月7日,山西能监办发布《关于鼓励电储能参与山西省调峰调频辅助服务有关事项的通知》,政策共有五个部分:

第一部分明确电储能参与辅助服务的基本要求,详细规定了参与主体、参与品种、参与方式等要求,特别对电储能设施在不同参与方式下的容量及充放电时间给出具体要求;

第二部分加强电储能项目试点管理工作,通过鼓励多种技术路线参与、实行电储能项目试点备案制、规定了电储能设施不同参与方式下调峰、调频试点数量;

第三部分研究了电储能项目所需的政策支持,要求省调控中心应充分利用电储能的特性,研究和提出更加优化的调峰调频控制策略,基于调峰调频效果,同等交易价格条件下优先调用电储能等优质资源;

第四部分对独立、联合式电储能项目分别制定了并网流程;

第五部分要求电储能设施严格执行“双细则”考核补偿规定。

此外,还规定了独立参与的电储能项目开工、投运的前期工作。

政策以发电企业、电力用户、售电企业、储能运营企业等为参与主体,均可以联合或独立的方式参与调峰或调频,独立参与调峰的单个电储能设施额定容量应达到10MW及以上,额定功率持续充电时间应在4小时及以上。独立参与调频的电储能设施额定功率应达到15MW及以上,持续充放电时间达到15分钟以上。

储能商业化从山西起步

目前在辅助服务领域,由于山西省的调频交易补偿标准高,所以受到众多储能企业的青睐。

2018年初,由中安创盈能源科技产业有限公司及深圳市科陆电子科技股份有限公司联合建设的山西同达电厂储能AGC调频项目已顺利建成并顺利投运。据悉,山西同达电厂储能AGC调频项目是一种与火电机组联动的智慧储能调频系统,于2017年3月开工建设,总投资3400万元,建设规模为9MW/4.478MWh,2017年7月试运行。本项目投运后,将成为目前国内规模最大的储能电力调频项目。

科陆新能源技术研究院高级研究员江卫良表示,该项目经历了不同的季节周期、各种调度工况检验,系统运行安全、稳定、可靠,项目试运行半年后,产生经济效益一千多万元,已回收成本32%左右。

储能AGC调频系统是一种与火电机组联动的智慧储能调频系统。科陆电子在参与储能AGC调频领域已做了大量的研究和开发工作,能够提供“火电机组+储能”联合AGC调频的整体解决方案。科陆电子储能技术在火力发电AGC调频的成功应用将为提高电网电能质量、电网安全及提高电网频率,改善电网对可再生能源的接纳能力做出积极贡献。

2017年10月,科陆又与山东融汇签署合同,为山西平朔煤矸石发电厂2×300MW 发电机组建设AGC 储能辅助调频系统,建设规模9MW/4.478MWh,合同金额近3000万元,该项目于该项目于2017年11月开工建设,目前处于系统调试阶段。

然而在科陆之前,已有不止一家储能企业布局山西辅助服务市场。早在2015年11月,北京睿能世纪科技有限公司就已在山西电网京玉电厂投运9MW/4.5MWh的储能调频项目,睿能公司联合创始人王澍表示,该项目是国内首例规模化商业示范项目,改造后的发电机组调频性能kp达山西全网第一。

此外,在2017年5月,睿能世纪又投运山西电网晋能阳光电厂9MW/4.5MWh储能调频项目,此次改造后的发电机组调频性能kp峰值达到5.8,成为常规的电力生产设备。

2016年,阳光三星(合肥)储能电源有限公司也与晋能集团的全资子公司——山西国科节能有限公司签署合作框架协议,约定双方在山西省内实施储能调频示范项目,示范项目规划容量不低于20MW/80MWH。

山西能监办表示,山西京玉AGC储能辅助调频系统项目、山西同达电厂储能AGC调频项目和山西阳光AGC储能辅助调频系统项目等3家电储能试点项目,目前开展良好,不仅改善了电厂调频供应质量,保障了山西电网的稳定运行,也获得良好的辅助服务补偿收益。

除了补偿高之外,还有哪些因素使山西市场更具吸引力?

科陆电子有关人士表示,山西省火电机组比重较高,水电等调频资源严重不足,储能参与调频辅助服务的回报比较理想。

睿能世纪方面则称,山西省目前对于调频资源的调用方式较为合理,能保证优质调频资源优先得到调用并获取相应回报,而不是传统的“大锅饭”模式,调节效果好坏在补偿上差别不明显。

山西能源监管办指出,下一步将会同相关部门开展调研,了解先进省份电储能项目管理情况,尽快落实价格政策、明确电储能容量电费,并根据首批试点实际情况,组织省电力公司做好市场需求和经济性方面的课题研究,适时开展第二批试点工作。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
相关推荐
两会能源最强音 | 南方电网广东湛江吴翔:推进海上风电侧配置储能

两会能源最强音 | 南方电网广东湛江吴翔:推进海上风电侧配置储能

第十三届全国人民代表大会四次会议将于3月5日召开,全国人大代表、南方电网广东湛江供电局220千伏雷州巡维中心副站长吴翔已是第四次赴北京参会。吴翔接受南网传媒全媒体记者采访时透露,此次将建议推进海上风电侧配置储能,加快海上风电和储能产业发展。
国内首个电网级储能系统通过热失控安全评估

国内首个电网级储能系统通过热失控安全评估

近日,比亚迪汽车工业有限公司的全新一代电网级储能系统BYD Cube T28顺利通过德国莱茵TÜV集团 UL9540A热失控测试,成为国内首家电网级储能系统顺利通过UL9540A热失控测试和技术评估的储能企业。这次测试的顺利通过标志着储能安全的行业瓶颈再次实现突破,为比亚迪储能的未来发展打下了坚实基础。
增维战略:储能电芯定制化,远景能源掌握电芯核心技术

增维战略:储能电芯定制化,远景能源掌握电芯核心技术

安全、成本、性能、效率是制约储能规模化发展的技术瓶颈。远景能源在新能源领域深耕多年,对新能源和电力系统特点形成了深刻理解和技术判断。(点击查看降维战略:远景能源风机到储能的技术逻辑)
水基锌电池:使用海水作为电解质溶液,更安全、更环保

水基锌电池:使用海水作为电解质溶液,更安全、更环保

据外媒报道,为现代世界提供动力的锂离子电池可能是我们目前最好的解决方案,但科学家们仍在继续对其成分进行试验以追求更安全、环保成本更低的设备。日前,来自中佛罗里达大学(UCF)的一个团队提出了一种符合这两个条件的设计,即使用海水来代替易燃和有毒的电解质并使用新阳极来提高其耐久性。
特斯拉公司2020年电池储能部署量达到3022MWh,同比增长超过82%

特斯拉公司2020年电池储能部署量达到3022MWh,同比增长超过82%

据外媒报道,特斯拉公司日前发布其2020年第四季度财报,财报表明该公司在2020年第四季度部署的储能系统容量大幅增长,与上一季度部署量相比增长了一倍以上。
