涔天河水库扩建工程是国务院批准的172项节水供水重大水利工程之一,是湖南省水利建设一号工程。该项目位于湘水支流潇水上游涔天河峡谷出口处,永州市江华瑶族自治县东田镇境内,是以灌溉、防洪、向湘江下游长株潭河段补水为主,兼顾发电、航运等综合利用的大型水利水电工程。电站厂房布置在大坝下游河道转弯处右侧河浸滩,主厂房平面尺寸70.5x20.5米,装机容量为4×50兆瓦的混流式水轮发电机组。工程建成后,水库防洪库容将由原来的0.3亿立方米提高到2亿立方米,新增旱涝保收面积100多万亩,为建设高产优质的商品粮基地创造条件。水电十一局承建了工程厂房、洞群和机电安装施工。

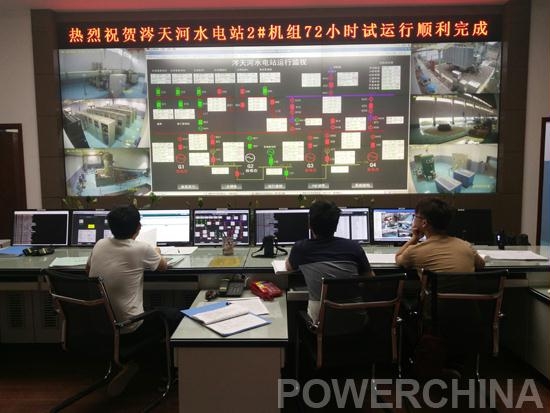

电站厂房自2014年5月份开工建设以来,水电十一局以高度的责任感和使命感,按照保发电的总体目标和要求,团结协作、科学组织、精心施工,不断细化各项措施,优化施工方案,在工程质量上、生产安全上严格把控,重视节约能源和环境保护。特别后期机组装配及电气调试阶段,面对到货设备经常性存在缺陷及天气复杂多变等不利因素,项目部不等不靠,以领导班子为核心、各班组长为点面,上下联动,时刻互动。相继成立了党员先锋队、青年突击队,党员在前,集体冲刺,多次组织劳动竞赛,全力冲刺节点目标,多措并举克服重重困难以推进施工进度,保质保量完成各阶段施工任务,业主单位评价把“偶然”变成“必然”,把“不可能”变为“可能”,为实现并网发电奠定了良好基础,展示出了公司优质高效的履约能力与良好企业形象。电站厂房于2016年4月28日封顶,首台机组(4#)于2017年9月24日、3#机组于2018年2月1日、1#机组于2018年4月9日、2#机组于2018年6月9日依次并网开始72小时试运行,并且试运行顺利结束。
