6月26日,水电八局承建的老挝南塔河1号水电站成功下闸蓄水,为电站“一年三投”发电目标奠定坚实基础。南网国际副总经理兼老挝南塔河1号电力有限公司董事长孙鹏,南网国际党委副书记周佑明,水电八局副总经理戴科夫、国际公司副总经理宋宜军到场指导下闸工作。
当天上午6时26分,下闸蓄水现场指挥长、项目经理万志勇一声令下,位于电站导流洞上两台启闭机缓缓启动,仅仅30分钟,重达125吨的钢闸门稳稳地将奔腾的河水拦腰截断,宣告南塔河1号水电站下闸成功,正式进入蓄水阶段。
此前的6月20日至23日,中国水规总院蓄水验收专家组对大坝安全下闸蓄水条件进行了综合评估,通过实地鉴测、调阅资料、听取汇报、集体讨论等程序,专家组明确表示:南塔河1号水电站工程已符合下闸蓄水条件,同意通过审查验收。

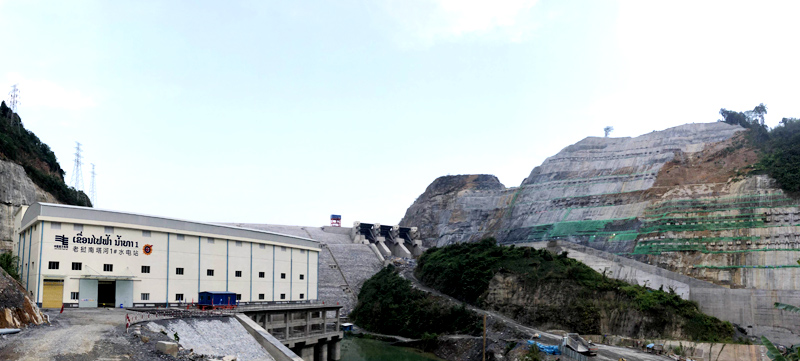

南塔河1号水电站位于南塔河和湄公河汇合口约62公里处的博乔省帕乌多姆县旺勒村,是一座以发电为主兼有防洪、灌溉等综合利用效益的水电枢纽工程,水电装机为3乘56MW,总装机容量168MW,总库容近20亿立方米,电站枢纽工程主要由左岸溢洪道、混凝土面板堆石坝、右岸引水发电系统及右岸引水式发电厂房组成。
电站于2014年11月12日开工建设,2015年11月6日成功实现大江截流,2016年10月27日大坝填筑到顶,2017年5月30日,大坝面板混凝土全部浇筑完成。至下闸前夕,电站相关大坝土建主体工程已全部完成。
