联酋核能公司(ENEC)周二表示,它已经在阿布扎比Al Dhafra地区的Barakah核能发电厂3号机组建设中取得了一系列重要里程碑。
ENEC表示已成功完成混凝土浇筑,涡轮发电机的安装以及反应堆容器的内部组件,为开始测试和调试铺平了道路。
它说,施工人员将开始从第3单元过渡到第4单元,带走他们在建造1号,2号和3号机组时学到的经验教训。
完成第3单元的主要建设工作大约在第2单元类似工作完成一年后,在完成第1单元相同工作两年后,ENEC补充说。
我感到自豪的是,我们在巴拉卡的团队继续坚持最高质量和安全标准,这为全球核能工厂建设项目的效率奠定了基准,“ENEC首席执行官Mohamed Al Hammadi表示。“ 我为我们在Barakah的团队继续坚持最高标准的质量和安全感到自豪,这为全球核能工厂建设项目的效率奠定了基准,”ENEC首席执行官Mohamed Al Hammadi说。 。

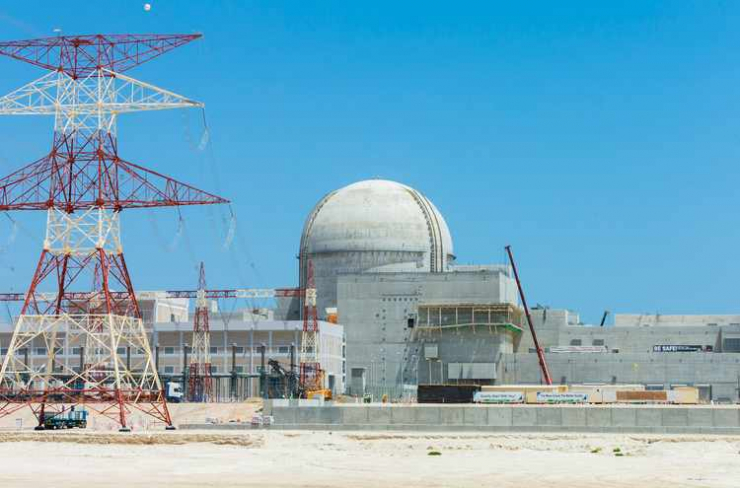

他补充说,除了完成大型建筑和混凝土工程外,3号机组现已与阿布扎比输变电公司(TRANSCO)的输电网完全连接。
ENEC表示,Barakah的项目正在稳步推进,2号机组的建设完工率为93%,3号机组为83%,4号机组为72%,而整体建设完成率超过89%。
