2018年7月12日11:45分,随着源网荷动作指令投入,江苏镇江建山储能电站10台PCS,发出“吱吱吱”的响声,储能系统满功率放电支撑区域电网的安全稳定,完成应急响应后,储能电站监控系统控制PCS进入经济运行状态,源网荷试验圆满完成。标志着中国电力科学研究院负责建设的江苏省首座电网侧储能电站监控系统RES6000顺利通过所有涉网功能试验测试,正式投入运行。
镇江谏壁电厂3台33万千瓦机组已于2017年迎峰度夏后全部关停,而原规划2018年上半年投运的镇江丹徒燃机2台44万机组因故无法按计划建成投运,采取运行方式调整措施后,2018年夏季高峰镇江东部地区(扬中、丹阳、镇江新区)仍存在22万千瓦左右的电力缺口。为了满足镇江电网迎峰度夏的要求,江苏电力公司决定在在镇江建设100MW/202MWh电网侧储能电站,分八个站建设,计划在7月15日前全部完成投运。建山储能电站是8个站中第一个投运的储能电站,设计容量为5MW/10MWh,由5个PCS升压仓,5个电池仓,1个总控仓、1个10kV汇流舱等组成,并通过10kV并网。
建山储能电站选用的是中国电科院自主研制开发的储能电站监控系统RES6000,基于国产凝思操作系统和达梦数据库,采用C/S架构和双机双网结构,由两台前置服务器、两台数据服务器、一台工作站组成,并通过两台网关与镇江地调和江苏省调进行数据交换,接受控制指令。具备江苏源网荷友好互动系统的控制功能,可用于电网应急响应。建山储能电站共接入遥测量约3800,遥信量约7800,向地调转发数据量约580,向省调转发数据量约220,现场调试工作量巨大。

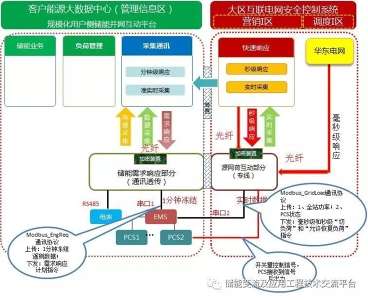

图2 江苏源网荷友好互动系统的控制框图
6月中旬,中国电科院开展国内首套电网侧储能电站的监控系统现场调试工作,支撑各参与单位摸索国内首座电网侧储能电站的投运调试经验。
6月15日,完成监控系统的操作系统、数据库、运行环境安装和搭建;
6月21日,完成与站内二次设备、电池仓、PCS的联调、数据对点和遥控试验;
6月29日,首次完成源网荷功能测试;
7月5日,完成站内有功调节、无功调节、计划功率运行等功能测试;
7月6日,完成建山储能电站5MW满功率AGC涉网试验;
7月12日,按照江苏省调统一要求完成源网荷系统的新增功能试验。
在江苏建山储能电站如火如荼建设调试过程中,中国电科院储能团队放弃了端午佳节、放弃了夏夜清爽的冰啤&龙虾,放弃了疯狂的世界杯,连续奋战20多个昼夜,克服时间紧、站内调试数据量大、没有经验可借鉴等困难,不停在进行摸索,排除各种问题,圆满完成了首个电网侧储能电站的监控系统的建设和投运工作。
建山电站作为首个并网投运电网侧储能电站,在调试、投运过程中积累了宝贵的工程经验,为江苏电网后续7个储能电站的建设提供重要依据。同时,功能测试验证了电化学储能电站在调节精度、响应时间、调节速度、充放电转换时间等性能大幅优于常规发电机组,将为江苏电网本年度的迎峰度夏工作提供重要支撑。
