水电五局主要承担了该水电站引水系统的土建施工任务,主要包括进水口、引水隧洞、调压井、发电洞等。发电洞共5条,轴线间距为17米,相邻洞室净距为11米,每条发电洞又分上平段、下平段和竖井,竖井分为上下弯段和垂直段,下平段分为钢衬段和非钢衬段,上平段通过4号施工支洞进入,下平段通过5号施工支洞进入,发电洞施工各大小洞口23处,洞室群结构复杂,工作面多,工序间相互交叉作业,现场施工及管理协调难度大。项目部在首仓混凝土浇筑前,针对发电洞室群结构特点,充分分析了各施工环节之间的逻辑关系,结合混凝土施工特点,深入分析场地、运输、入仓、养护、模板等施工工序,因地制宜统筹规划,并制定了详细的施工方案及作业指导书。浇筑前,明确了各工种人员数量及相应职责,确定了各工序施工需要的机械、设备、材料等,技术人员深入现场进行详细的交底和技术指导,过程中质量控制人员全程旁站监督检查,严格执行 “首件制”控制流程。

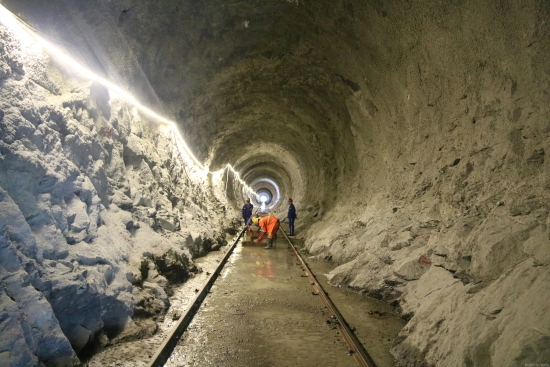

经过项目部各部门工区的协调配合,最终在1号发电洞顺利完成了首仓混凝土衬砌工作,为后续混凝土施工打下了坚实的基础,同时也标志着下凯富峡工程正式转序至混凝土施工阶段。
