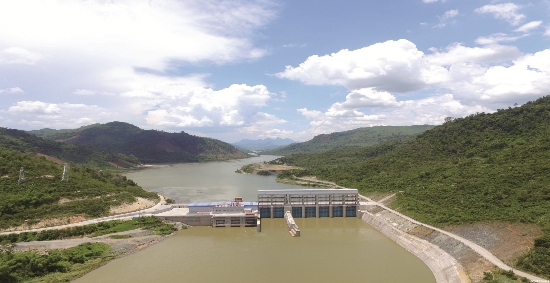

南欧江流域一期三个电站横跨老挝2省、4县,战线长,管理难度大,各电站类型不同,二级电站是闸坝式为灯泡贯流式水轮发电机组,五级是碾压混凝土重力坝为混流式水轮发电机组。六级电站大坝是88米高的土工膜面板堆石坝,是目前世界上采用土工膜防渗技术的最高堆石坝。
南欧江梯级电站项目以“一库七级”分两期建设,总装机容量1272MW,总投资约27.33亿美元,特许经营期29年。项目的设计、施工、监理、运营等参建单位均为中国电建集团的骨干成员企业。项目于2012年10月开工建设。在老挝建国40周年之际,首台机组于2015年11月29日提前40天发电。 2016年4月30日9台机组全部投产发电,年底并获得老挝政府颁发的完工证书。 2017年1月1日进入商业运行期,电量全部售给老挝国家电力公司。
