2018年8月17日 - 尼泊尔电力局(NEA)宣布,本财政年度将向国家电网增加750兆瓦以上的电力。根据国有电力公司的说法,其子公司和独立电力生产商正在开发的大约六个水电项目将在截至2019年7月中旬的本财政年度完成。
计划上线的水电站是456兆瓦上Tamakoshi,40兆瓦Khani Khola-I,27兆瓦Dordi Khola,25兆瓦上Dordi A,23.5兆瓦Solu Khola,25兆瓦Kabeli BI,22.2兆瓦上Chaku A和22兆瓦巴格马蒂科拉小,等等。
这些方案的总装机容量超过1,850兆瓦。目前在该国运营的水电项目总装机容量约为1,100兆瓦。一旦接近完工的水电站开始产生能源,该国将不再需要从印度进口电力。
根据电力交易部门负责人和NEA发言人Prabal Adhikari的说法,尼泊尔在6月至11月的雨季期间不需要从印度购买电力。
尽管水电潜力巨大,但尼泊尔仍然面临严重的电力短缺问题。目前,国家能源局在高峰时段通过十几条跨境输电线路从印度输入超过300兆瓦的电力,以满足国家需求。
NEA声称,本财政年度的发电量是否会显着增加,这在很大程度上取决于其子公司正在开发的Upper Tamakoshi水电项目的建设工作进度。虽然国家能源局计划在12月前完成456兆瓦电厂的第一台机组的建设,到2019年4月完成其余5台机组的建设,但由于指定执行水力机械工程的印度承包商已经完工,因此可能会错过完工期限。工作很慢。
作为水力机械工程的一部分,印度公司需要在大坝的入口处建造闸门,并将压力钢管安装在隧道中。虽然承包商正在建造进水口的大门,但尚未开始安装压力水管。压力水管将水从大坝输送到发电厂的涡轮机中以发电。NEA一直在向印度承包商施压,以加快施工速度,但其性能并未改善。

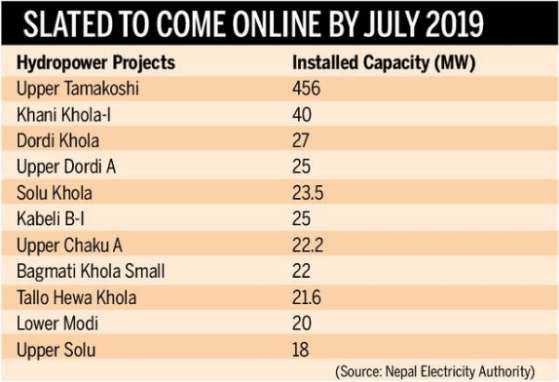

预计将于2019年7月上线
水电项目装机容量(MW)
Upper Tamakoshi 456
Khani Khola-I 40
Dordi Khola 27
Upper Dordi A 25
Solu Khola 23.5
Kabeli BI 25
Upper Chaku A 22.2
Bagmati Khola Small 22
Tallo Hewa Khola 21.6
降低莫迪20
Upper Solu 18
