日前,集团下属山东电建三公司承建的沙特延布三期项目5号锅炉大板梁顺利吊装就位,项目又一重大里程碑节点顺利完成。

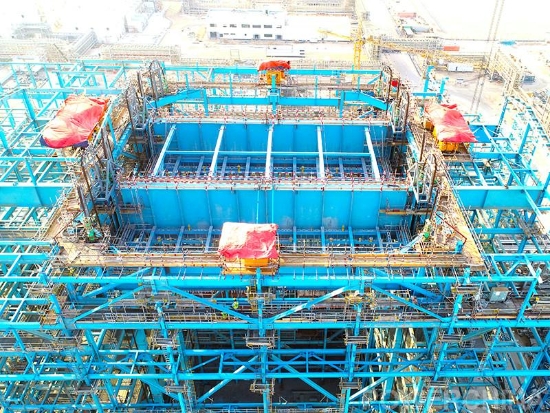

5号锅炉大板梁采用组合吊装的方式进行安装,吊装范围包括BD板梁、BE板梁和受热面吊挂装置及顶部连接管附件,组合件长31米、宽29.168米、高6米、重710吨。吊装采用12台液压千斤顶和12组根钢索共同作业,对组合件进行整体提升的吊装方案,并在5号锅炉63.9米处设置操作台,对吊装过程进行实时监控及调整,是公司第二次采用组合吊装的方式进行大板梁吊装工作,且整个吊装过程在锅炉钢架内部进行,安装工作难度大,技术要求高。
结合4号锅炉大板梁组件成功吊装的经验,项目部对此次吊装方案进行了进一步优化,对吊装的每一个环节进行分析、论证、完善。根据吊装方案,项目部为各相关部门、专业明确了工作任务、逐一划分责任,并对所有施工人员进行了安全、技术交底,对施工安全措施、作业流程、施工工艺、技术要求等均作出了明确的规定,确保吊装前准备工作充分。同时,项目部组织人员对吊装环境、现场条件、液压提升装置实际情况等进行全面检查和安全评估,制定了安全、质量保证措施。吊装过程中,指挥人员信号准确、步骤清晰,操作人员协调一致、配合默契。最终,5号锅炉大板梁及附属钢结构、吊挂装置及连接管整体组合吊装工作的安全顺利完成,较4号机组提前50分钟完成。
5号锅炉大板梁顺利吊装就位,为后续锅炉受热面安装工作的全面展开奠定了坚实的基础,也为板梁组合吊装积累了宝贵的经验。项目部将进一步发扬“主动 担当 执着”的工作作风,安全、优质、高效地完成各项施工任务,确保工程建设稳步推进,为公司进一步拓展世界电站市场,树立中国电建企业的良好品牌形象贡献力量。
