2017年发布的肯尼亚国家统计局经济调查显示,由于降雨量减少,农业投入和疾病成本高,2016年玉米产量下降。玉米产量从2015年的4250万袋减少到2016年的3710万袋。市场玉米的价值下降了7.2%,达到79亿先令。

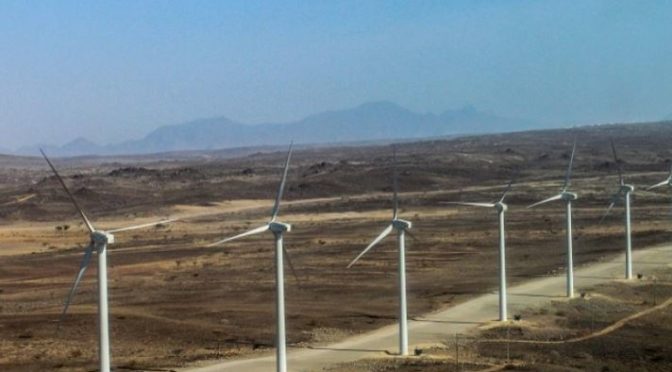

该线路将从Loiyangalani的图尔卡纳湖风力发电厂撤离电力。另请阅读:取消新的燃油税; 它将带来很大的痛苦而不是收益该项目将在本月底启动,经过18个多月的延迟,总体项目成本几乎翻了一番,达到280亿先令,高于150亿先令。能源内阁秘书长查尔斯凯特昨天下午在总统Uhuru Kenyatta委托工厂投产前对发电厂的项目进行了最终模拟。他承诺,一旦从风电场完全撤离电力,他就会降低电费。“这项项目的完成以及我们期望从加里萨太阳能发电厂获得的55MW意味着我们将减少运行柴油,因为燃料成本费用会因燃料增值税而增加,”他解释道。然而,由于未能完成将工厂与国家电网连接的输电线路未能完成对纳税人的57亿先令罚款,这些延误付出了代价。这条长达428公里的输电线最初预计耗资150亿先令,但在西班牙公司Isolux Corsan破产后,政府不得不聘请新的承包商。知道新闻是否真实和真实。将“NEWS”发送至22840并始终收到经过验证的新闻更新。国家输电公司Ketraco将合同授予两家中国公司--NARI集团公司和中国电力贵州工程公司的财团,该项目的累计费用增加了130亿先令。线路延迟后,截至9月1日,政府已完成生产线或每月向图尔卡纳风电公司支付10亿先令的损失。能源CS Charles Keter没有说明在截止日期失效的情况下,纳税人本月是否会受到另外的处罚。
