双方一的12公里舒展在外环路 -从Mukarba集市到沃济拉巴德 -将成为第一个太阳能自行车道走廊在该国明年三月。
公共工程部门(PWD)将根据26点绿色预算计划执行该项目,估计在整个延伸段投入运营后,它将能够产生6MW的清洁电力。在发表2018 - 19年成果预算演讲时,副首席执行官Manish Sisodia说:“我希望该项目能够帮助减少该市的污染。”
“这个两用项目将为骑自行车者和行人提供避雨和阳光,同时通过减少煤电厂的二氧化碳排放来产生大量清洁能源,”一位资深PWD官员表示。“虽然部分电力将用于为路灯及相关基础设施提供电力,其余部分将被送往电网。”
该机构希望通过出售多余电力在五年内收回该项目的全部成本。“选择拉伸是因为我们已经开始将其作为模型走廊。自行车道和人行道有足够的空间,因为它是一个相对较新的建筑。该官员表示,路边没有种植园或任何需要拆除的基础设施。

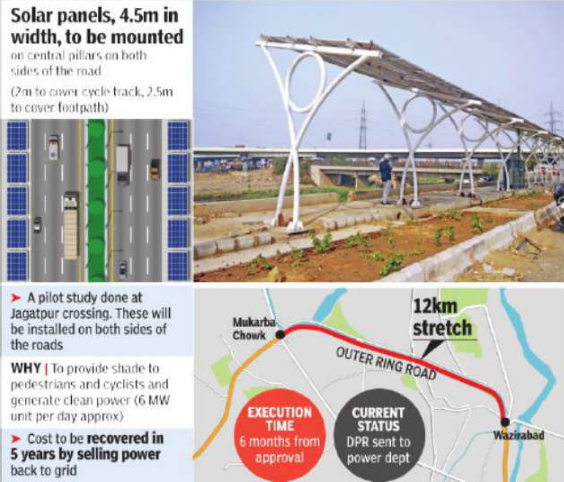

按照计划,倾斜的支柱将竖立在人行道和自行车道的交界处,并将在其上安装4.5米宽的太阳能电池板。他说,这些面板将覆盖2米的自行车道和2.5米的人行道。PWD在Jagatpur过境点附近以公共汽车候车亭大小的面板进行了一个试点项目。
政府的结果预算提到该项目的招标将于10月31日前完成,工作将在年底前完成。该工程将于1月15日开始,并将于2019年3月结束。但该项目已经推迟,因为电力部门尚未完成其电网/集团计量政策,该官员表示。“在通知政策之前,工作无法开始。一旦我们获得批准,招标就会浮出水面,“他补充道。
该项目将使用预制件加快工作。PWD表示,该项目的经验教训将用于在整个城市安装类似的自行车道。
