4月,总理KP Oli访问了Dolakha区Upper Tamakoshi项目的项目地点,并指示Upper Tamakoshi Hydropower Limited(UTHL)的官员在延长的期限内完成国家自豪项目。
然而,尽管PM的指令,该项目将错过自己的最后期限,即由于通道不良,到2019年6月底将456兆瓦的电厂投入全面运营。从Khadichaur到Charikot的路段在雨季遇到了多次山体滑坡和其他干扰。

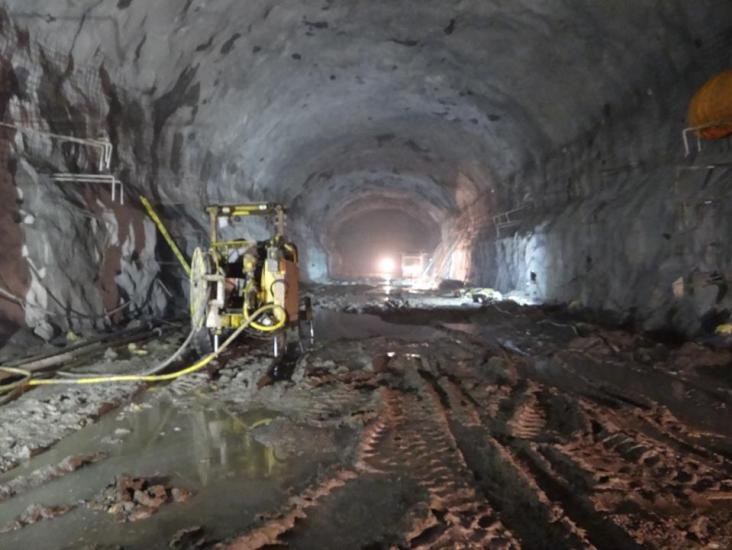

由于道路状况,供应大型压力水管以适应隧道的末端,水通过该隧道将水传递到涡轮机。根据UTHL的官员的说法,这些管道已存放在Khadichaur附近的Sunkoshi电力房区,因为它无法供应给项目现场。
“根据截止日期,我们可能无法在12月份之前将第一台机组中的第一台机组投入运营。UTHL的发言人Ganesh Prasad Neupane说,由于供应压力管道已经停在Sunkoshi电力公司,我们也无法确保所有工厂在明年6月底开始发电。
与印度公司Texmaco Rail and Engineering签订合同的压力钢管的工作进展非常缓慢。该项目官员表示,他们希望尽早修复道路,以便在季风平息后确保供应大型压力钢管道。
“我们与Charikot的道路司协调,在季风退去后修复道路,”Neupane补充道。
UTHL的官员可能很快就会修改该项目的最后期限。一旦开始发电,水电项目预计将至少在未来几年内减少该国的能源危机,这将大大降低从印度的能源进口。
延迟安装大型压力钢管的另一个原因是印度公司表现不佳。这个问题也在项目管理员4月的项目现场访问期间进行了讨论,并且外交努力在此后解决了问题,但无济于事。该公司面临内部管理问题。
Neuapne承认承包商存在一些性能问题。但是,他没有透露问题的细节,也没有说出所做的外交努力。
据了解,该项目官员已通知总理有关印度承包商业绩不佳的情况,并要求他与印度政府进行外交努力以解决问题。
由于2015年地震以及随后印度对尼泊尔的封锁,项目时间表延长了两年。该项目官员估计该项目的成本飙升至492.9亿卢比,高于最初估计的350亿卢比。
