尼日利亚电网概况

2018-09-14 14:54  浏览:

在尼日利亚,1968年至1991年期间,并网发电的装机容量增加了5,600兆瓦。但是,由于在1990年代维持现有和建造新基础设施方面缺乏大量投资,导致整个1990年代和2000年代的能力下降。阻碍上网发电的其他因素包括天然气供应短缺,天然气和基础设施错位,发电设施遭到破坏和破坏,电力疏散限制等。截至2015年中,共有58个上网许可证发电总发电量为26,423.2兆瓦,主要用于石油和天然气田所在国南部的热发电。然而,在这个数字中,仅建造了11,774兆瓦。由于维护不善,

大部分发电能力都是以天然气为基础的。由于政府对热能的关注,大型水电在发电能源组合中的份额有所下降。安装容量的热/水混合物为84%/ 16%,可用发电容量为84%/ 16%,热/水混合物为实际发电容量的80%/ 20%。表3列出了尼日利亚的并网发电公司和工厂清单:

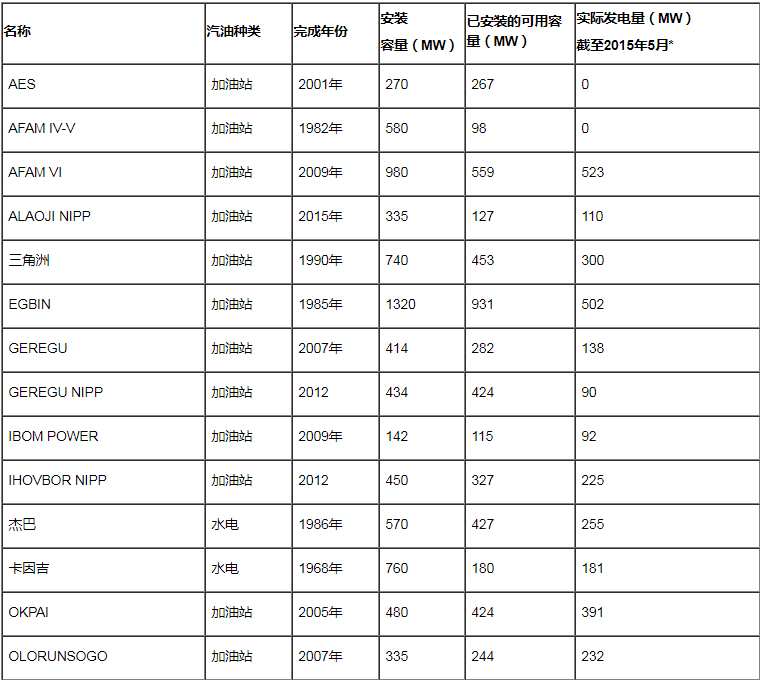

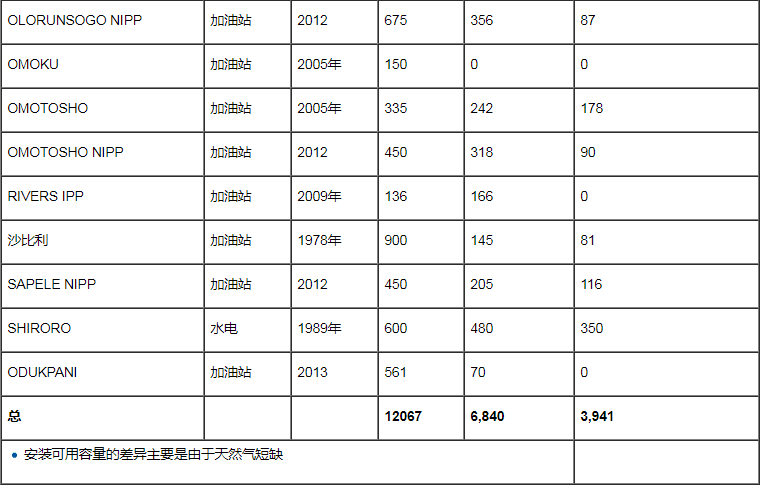

表3:连接到传输网络的发电[9]


安装可用容量的差异主要是由于天然气短缺

挑战

如前所述,电力供需之间的巨大差距导致了经常性的电力捷径。因此,严重依赖天然气,有限的技术/技术知识,缺乏能源效率实践和基础设施维护,监管不力以及对能源基础设施的攻击都会导致该部门面临的挑战。

计划和潜力

为了解决这些问题,尼日利亚联邦政府(FGN)在其电力部门改革路线图(2013年)中制定了雄心勃勃的目标,将安装的水电增加到5,690兆瓦,热量超过20,000兆瓦,可再生1000兆瓦。到2020年的能力[14]。这些目标还旨在使尼日利亚的能源结构多样化,以减少对天然气的依赖。

作为紧急解决方案,许多配电公司(通过独立电力生产商 - IPP)和各州目前正在投资嵌入式发电(中等规模发电,通常低于20MW,直接连接到配电网络)。嵌入式发电有3个许可证,总装机容量为133兆瓦[15]。例如,Eko电力分配公司为20兆瓦以下的几个独立电力生产商(IPP)燃气电厂和正在完成38兆瓦柴油发电厂建设的索科托州政府启动了招标程序(然后转换成气体)。另一个例子是尼日利亚电力供应公司(NESCO),这是一家位于高原的公司,自1993年以来一直作为独立电力生产商(IPP)运营一个小水电站,州政府从中批量购电[16]。

尼日利亚有大量原油(截至2012年为372亿桶)和天然气(2012年为5.2万亿立方米)资源,可用于增加其发电能力。截至2014年年中,正在建设四座火力发电厂:Calabar Generation Company Ltd(634兆瓦),Egbema Generation Company Ltd(381兆瓦),Gbarain Generation Company Ltd(254兆瓦)和Omoku Generation Company Ltd(265兆瓦)。其他大型燃气发电厂正在计划中,如459兆瓦的Azura Edo独立发电厂(IPP)和533兆瓦的Qua Iboe独立发电厂(QIPP)项目[17]。尼日利亚还设想利用其煤炭储备来发电。该国也渴望从核能发电。

如表4所示,此外,该国还拥有巨大的可再生能源财富,当局也打算将其用于发电目的。

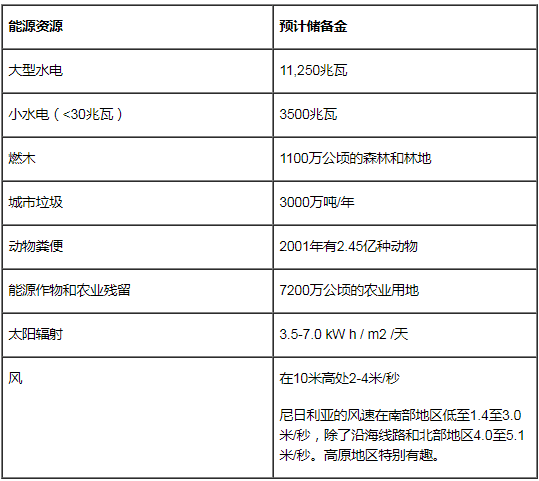

表4:尼日利亚的可再生能源潜力[18]

尼日利亚的风速在南部地区低至1.4至3.0米/秒,除了沿海线路和北部地区4.0至5.1米/秒。高原地区特别有趣。

在卡齐纳建造了一个10兆瓦的试验风力发电厂,正在等待调试。目前正在开发一个主要的水电站,即尼日尔州的Zungeru 700 MW工厂。一些较小的水电站也在计划中,如Gurara(30兆瓦)或Kashimbilla(40兆瓦)。目前正在审查3,050兆瓦的Mambilla水电站项目。此外,尼日利亚电力监管委员会(NERC)已经发放了8个太阳能项目的许可证,总容量为868兆瓦,风力发电场为100兆瓦[17]。此外,投资者越来越热衷于在该国开发大型太阳能发电厂。

输配电网络

国家输电网的装机容量为5,758兆瓦,但其有效输送能力约为4,500兆瓦[19]。传输网络总长度为12,300 km(330 kV 5,650 km,132 kV 6.687 km)[20],并连接32个330 kV和105 132 kV变电站[21]。它由尼日利亚政府拥有的传输公司(TCN)管理。政府已与马尼托巴国际水电(MHI)签订合同以进行运营。

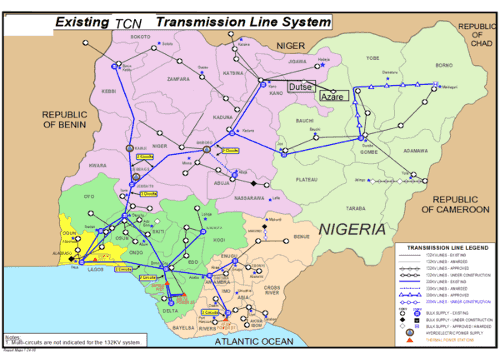

图7.尼日利亚现有输电公司(TCN)线[22]

TCN Line System.png

配电网络长度为224,838公里(考虑到33KV,11KV和LV线路架空和电缆。作为电力部门改革的一部分,该网络分为11个分配区域,每个分区现在由不同的拥有和管理电力分配公司(DISCO),但卡杜纳电力分配公司除外,其私有化进程仍在进行中。

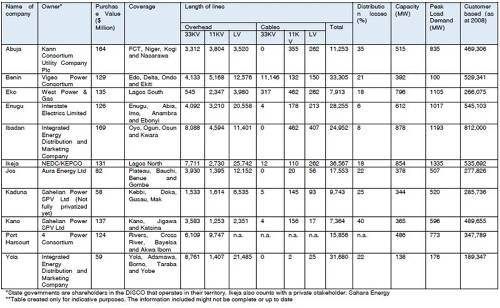

Ikeja电力分配公司是最长的电网(36,585公里),而Kano是最短(7,404公里)和最高损失(40%)的公司。伊巴丹网络是容量最高(878兆瓦)和客户数量最多的客户(812,000个客户),而由于拉各斯经济活动高度集中,伊凯网络是峰值需求最高的网络(1,400兆瓦)。州。表5包括每个配电公司(DISCO)的配电网络信息:

表5:配电公司及其网络状况[23]


截至2014年底,还有138家公司作为计量服务提供商获得许可; 其中,5个认证为仪表制造商; 13家公司作为进口商,28家公司作为仪表供应商,13家公司作为单独的仪表安装人员,79家作为公司安装人员[24]。

挑战

由于维护和破坏不良,传输网络目前处于过载状态,经历了25%的损失,这在北方尤为严重[25]。

径向网络不可靠并且导致大量系统崩溃。其他因素包括通行权谈判和支付,社区/安全问题,不良工程,采购,建设和调试(EPCC),电网扩展成本高,官僚主义,巨大的人力短缺等。

配电网还遭受高技术和非技术损失,缺乏熟练的配电分站操作员(人力),电力盗窃,配电设备遭到破坏,缺乏集中和自动化控制系统导致的维护制度恶化,不足资金,分配/传输接口问题,低效的税收收集等

尼日利亚人均用电量仅为150千瓦时,是世界上最低的之一[26]。据估计,2011年,并网客户平均每天遭遇28次停电[26]。定期停电还需要使用稳定器以保护电子设备和电器,这增加了最终用户所面临的成本。

这种情况不仅影响人口的生活水平,而且也是经济发展面临的最大挑战之一。20世纪90年代卡多纳,卡诺或拉各斯等州的纺织工厂等行业的关闭经常被认为是电力供应和网络不稳定造成的去工业化影响的证明[27]。尼日利亚可再生能源委员会(CREN)在2009年估计停电导致每年损失约1260亿奈拉(9.84亿美元)[28]。此外,尼日利亚仍然是建立电力连接最困难的国家之一,估计持续时间为260天,人均收入的成本为960%[29]。

计划

2013年为传输框架创建了网络扩展蓝图。该研究估计到2017年需要16,000兆瓦的容量。因此,TCN目前正在整修输电网络,并已启动了165个正在进行的项目[25]。已经有数百个项目正在进行中,包括在尼日利亚各地建立一个700千伏的超级电网的项目[20]。

电力部门改革路线图还包括到2020年增加32,774兆瓦的配电容量的目标[30]。虽然实现输电目标的计划是在尼日利亚输电公司(TCN)的集中层面制定的,但实现配电容量目标需要11家配电公司的共同努力。分销公司在这方面取得的进展是尼日利亚电力监管委员会的责任,该委员会通过关键绩效指标协商电网扩建和致密化以及每年减少损失的目标(更多信息,请参阅有关监管)

分散的一代

状态

离网许可证的生产能力仅为305兆瓦,而嵌入式发电容量为49兆瓦。[31]电气化趋势,特别是农村偏远地区的电气化趋势,并没有像预期的那样快速发展。除了高人口压力之外,对联邦和州政府电气化计划的主要电网扩展的强烈关注,大大提高了低密度和低消费和低支付能力的偏远地区的项目成本,这往往被视为这种远程进展的原因。在确定电气化领域的优先次序时,高度的政治干预进一步加剧了这种情况。社区内和社区间的冲突也导致了该国电气化计划的延误。

经常性的计划外停电已经迫使人口和企业投资自我发电。据估计,只有50%的电力来自电网,而另一半则来自个别电源,通常是小型汽油/柴油发电机。2009年,保守估计汽油和柴油发电机组的单个电源总容量为6000兆瓦[32]。截至2006年,联邦首都直辖区,拉各斯以及南南和东南,特别是尼日尔三角洲国家( Delta,Bayelsa和Rivers)是发电机浓度最高的那些[33]。

企业是那些对自我发电投入最多的企业。共有20个许可证,总计产能为305.5兆瓦,用于离网(自发)发电,其中大部分用于工业。还有一个离网分配许可证,涵盖了国家电网未达到的奥贡州的某些地区[34]。

使用传统水源的离网电气化可以追溯到20世纪70年代,当时联邦政府通过其农村电气化计划决定通过离网柴油发电系统对所有离网的地方政府区总部进行电气化。

基于可再生能源的离网电气化是最近的发展。20世纪90年代,尼日利亚能源委员会(ECN)和前联邦电力和钢铁部率先在尼日利亚安装离网光伏发电,包括用于住宅,灌溉和冷却目的的小型电网和独立系统[35] ]。最近,农村电气化局(REA)和联邦环境部(FME)也开始开发这些项目。联邦电力部也于2014年启动了该倡议; 尼日利亚农村电力公司,旨在利用可再生能源为该国所有36个州(包括联邦首都直辖区)的农村社区提供电力。

虽然各国的电气化干预措施主要集中在电网扩建,但一些国家还安装了离网光伏(PV)水泵系统和离网光伏(PV)街道照明。他们中的一些人与私营部门一起实施了一些离网光伏(PV)村电气化项目。

根据2015年尼日利亚能源支持计划(NESP)对55家公司进行的调查,这些公司共安装了约2,033.75 kW的离网光伏(PV)微型电网和独立系统。其中大部分已经安装在非电气化农村地区的住宅或商业用途中,但也有一些已经建在电网连接区域作为电网备份系统。大多数上述项目是使用国际捐助者或联邦,州和地方政府的全额赠款安装的。

用于抽水的小型风力涡轮机也已安装在该国的一些地方进行测试。例如,索科托能源研究中心(SERC)在Sokoto的Sayya Gidan Gada村安装了一台涡轮机。电监会与世界银行(WB),ECN和Sokoto政府一起,在Sokoto的Danjawa Village安装了10 kW太阳能和2 kW风电的混合小型电网。其他技术,如离网光伏街道照明也已在丹加瓦进行过测试。

关于小水电还有一些经验。这方面的主要行动者之一是联合国工业发展组织(工发组织)及其国际小水电区域中心,在较小程度上是联合国开发计划署(开发计划署)。后者开发的项目的例子是江户州的Evboro II微型水力发电厂,奥孙州70千瓦的微型水电站,使用国家科学和工程基础设施局(NASENI)的本地涡轮机技术安装,或者400千瓦的小型水电站。塔拉巴州的水电站。上述所有水电项目将主要用于乡村电气化,但最后一个将用于饮料公司的自发电除外。多余的电力将被送到周围的村庄。尼日利亚能源委员会(ECN)还在Nasarawa州安装了一个微型水电试验项目,以测试动力涡轮机技术。关于生物量,联合国工业发展组织(工发组织)提供了一个5兆瓦生物质动力微型电网项目的信息,但没有关于项目阶段的信息。私人当地投资者的显着进步越来越多地记录在农村电气化的生物质能源部署,特别是在尼日利亚的西南和中带地区,例如生物燃料尼日利亚有限公司每升生物燃料72奈拉。有关联合国工业发展组织(工发组织)的5兆瓦生物质动力微型电网项目的信息,但没有关于该项目阶段的信息。私人当地投资者的显着进步越来越多地记录在农村电气化的生物质能源部署,特别是在尼日利亚的西南和中带地区,例如生物燃料尼日利亚有限公司每升生物燃料72奈拉。有关联合国工业发展组织(工发组织)的5兆瓦生物质动力微型电网项目的信息,但没有关于该项目阶段的信息。私人当地投资者的显着进步越来越多地记录在农村电气化的生物质能源部署,特别是在尼日利亚的西南和中带地区,例如生物燃料尼日利亚有限公司每升生物燃料72奈拉。

挑战

基于柴油/汽油发电机的自发电行业处于成熟的先进状态。相反,由于柴油和汽油零售价格低以及最终用户意识水平低,可再生能源部门仍处于起步阶段,几乎完全依赖赠款。大多数离网农村电气化项目由于缺乏技术(运营和维护或关税收集机制不足)和财务上可行的商业模式,缺乏获得股权和低利率和长期的债务而失败。主网连接的风险。通常在没有对最终用户需求进行全面评估的情况下安装系统。客户关系/沟通策略不足以及可再生能源/能源效率教育,系统在未事先培训的情况下被移交给受益人进行操作和维护。尽管离网可再生能源部门高度依赖公共支持,但如果没有农村电气化战略,协调的体制和监管框架以及管理良好的农村电气化基金,该部门的框架仍未完成。

计划

联邦当局通过FMP和REA以及国家当局作出强有力的政治承诺。在州一级,目前正在尼日利亚能源支持计划(NESP)小型电网发展业务加速器设施的支持下制定电气化计划,旨在通过私营部门的参与加速尼日利亚农村地区小型电网的发展。在联邦层面,FMP发起的Light-up Rural Nigeria等计划计划在未来几年内开发一些太阳能小型电网。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
相关推荐
南非准备制造氢燃料电池作为替代能源

南非准备制造氢燃料电池作为替代能源

2月19日报道,南非总统拉马福萨近日表示,南非已准备制造氢燃料电池并将其作为替代能源。通过南非氢能战略,政府及其合作伙伴成功部署氢燃料电池,将为学校和医院提供电力,也将在应对新冠疫情方面发挥作用。
中国电建承建乌干达最大水电站进入调试收尾阶段

中国电建承建乌干达最大水电站进入调试收尾阶段

在乌干达穆奇森瀑布国家公园附近,一座300多米宽的拦河大坝横亘在白尼罗河上,滔滔河水穿过隧洞倾泻而下。中乌两国工程师在监控室观察着实时数据,为安全供电进行各项调试。
利西非四国电力项目(CLSG)将于2月底投入使用

利西非四国电力项目(CLSG)将于2月底投入使用

该项目总经理谢利夫表示,该项目从科特迪瓦向利输电功率为246兆瓦,最高变电容量达225千伏安。该项目将大大降低利用电成本,提高用电可靠性和可负担性,减少外国直接投资生产成本,吸引外资在利本土兴业生产,促进利经济增长和发展
肯尼亚智库:“一带一路” ——非洲能源增长催化剂

肯尼亚智库:“一带一路” ——非洲能源增长催化剂

通过“一带一路”倡议,这一促进非洲经济增长的重要政策框架之一,中国与非洲开展能源合作,不断强化了中非关系。然而,新冠肺炎疫情给能源市场带来较大的影响,造成的冲击将持续数年。据国际能源署(IEA)统计,2020年全球能源需求量下降6%,是过去70年来经历的最大震荡。特别是2020年第一季度,全球电力需求减少了2.5%,疫情影响下的全面封锁管控导致意大利、西班牙、英国、法国、印度和美国每天至少减少需求15%。虽然非洲的能源行业已步入增长轨道,但新冠肺炎疫情带来的意外冲击却使非洲的发展前景遭受重创。
南非国家石油公司(PetroSA)计划裁员三分之一

南非国家石油公司(PetroSA)计划裁员三分之一

公司主要业务是在Mossgas工厂提取和使用海上天然气生产合成燃料,由于天然气勘探进展失败且付出高昂代价,公司陷入严重财务困境。
