来自中央电力公司(EVNCPC)的消息称,中央农村电力项目管理委员会(CPCCREB)已与Cam Lam区人民委员会(庆和省)协调召开会议,宣布1/500比例的详细规划在Cam Lam区的Cam An Bac公司,EVNCPC太阳能发电项目的容量为50MW,年平均发电量为87.6GWh。

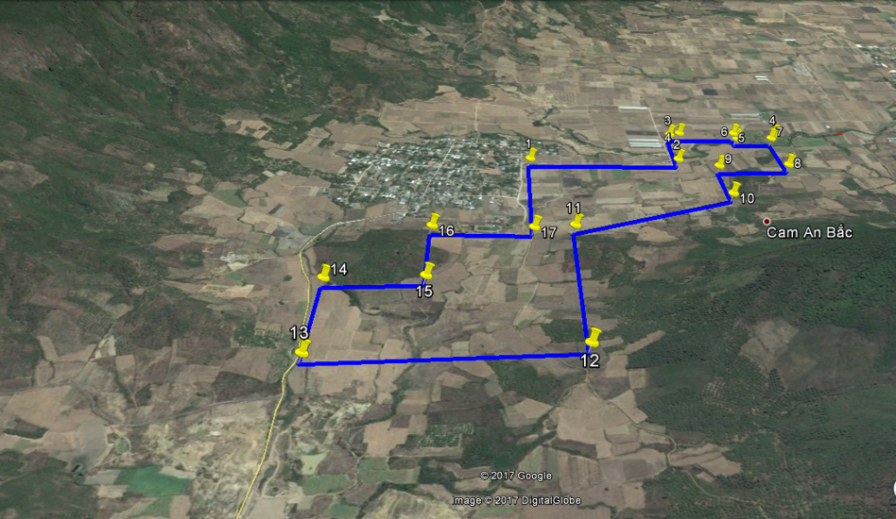

EVNCPC 1/500比例详细施工规划的界限
项目规划区的总面积估计约为70.52公顷,项目地点位于山脉之前和之间的三角洲地区。
根据CPCCREB,截至目前,该项目已获得庆和省人民委员会(PPC)的投资政策批准和Khanh Hoa规划与投资部(DPI)的投资登记证书。
Khanh Hoa PPC通过日期为4/7/2018的第1917 / QD-UBND号决定批准了该项目的环境影响评估文件。
CPCCREB还完成了110kV线路和变电站技术设计和图纸的评估和审批,并选择了材料供应和施工的承包商。
按计划,该项目将于2018年9月开工建设,在验收前进行检查,并于2019年第二季度投入运营。
该项目包括容量为50兆瓦的太阳能发电厂,容量为63 MVA的升压22 / 110kV变电站和110kV线路,用于连接太阳能发电厂和110kV Cam Ranh变电站的国家电力系统由EVNCPC投资的长度为14公里。
