电力公司NIPSCO宣布计划在2028年关闭所有煤炭设施,取而代之的是太阳能,太阳能+风能,风能,需求方响应和现货市场。该公用事业公司表示,部分煤炭设施可能在2035年之前保持开放,但与转向新太阳能相比,客户的成本将高出数百万美元。
7月份太阳能发电对印第安纳州第二大电力公司的出价较低,现在看起来公用事业公司将在2023年前至少退出1.35吉瓦的煤炭,到2028年再增加400兆瓦。煤炭将被1吉瓦的太阳能和太阳能+存储,150兆瓦的风力,125兆瓦的需求侧管理,并在2023年从MISO市场购买50兆瓦,到2028年再增加500兆瓦的太阳能,太阳能+存储。
周三,NIPSCO表示正在完成提交申请,要求在10年内关闭剩余的燃煤发电厂,有些时间超过15年。具体来说,到2023年在Wheatfield的Schahfer发电站和2028年的密歇根城市发电站的四个单位.NIPSCO表示退休还没有最终,但根据提交给该计划的计划,这是“客户最可行的选择”。 11月1日印第安纳公用事业监管委员会。

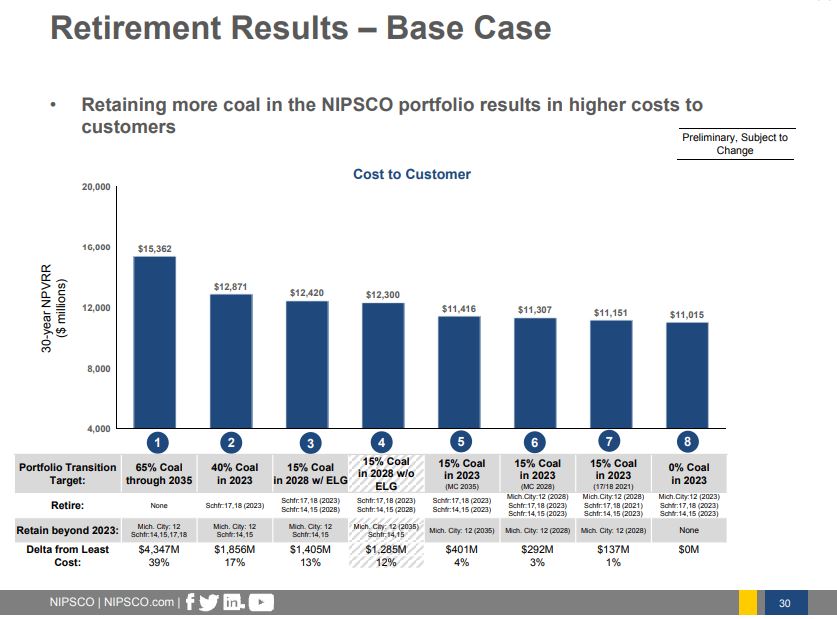

该公用事业公司表示,该计划将为客户节省43亿美元,而不是在2035年之前运营这些工厂。该公用事业公司今年早些时候在密歇根湖的Bailly发电站退役了两个燃煤机组。
如果您想要深入了解并且蒙特卡洛发动机在加权情景中运行电价,并且每天和每小时的波动都是您的事情,那么享受NIPSCO综合资源计划 - 2018年更新。

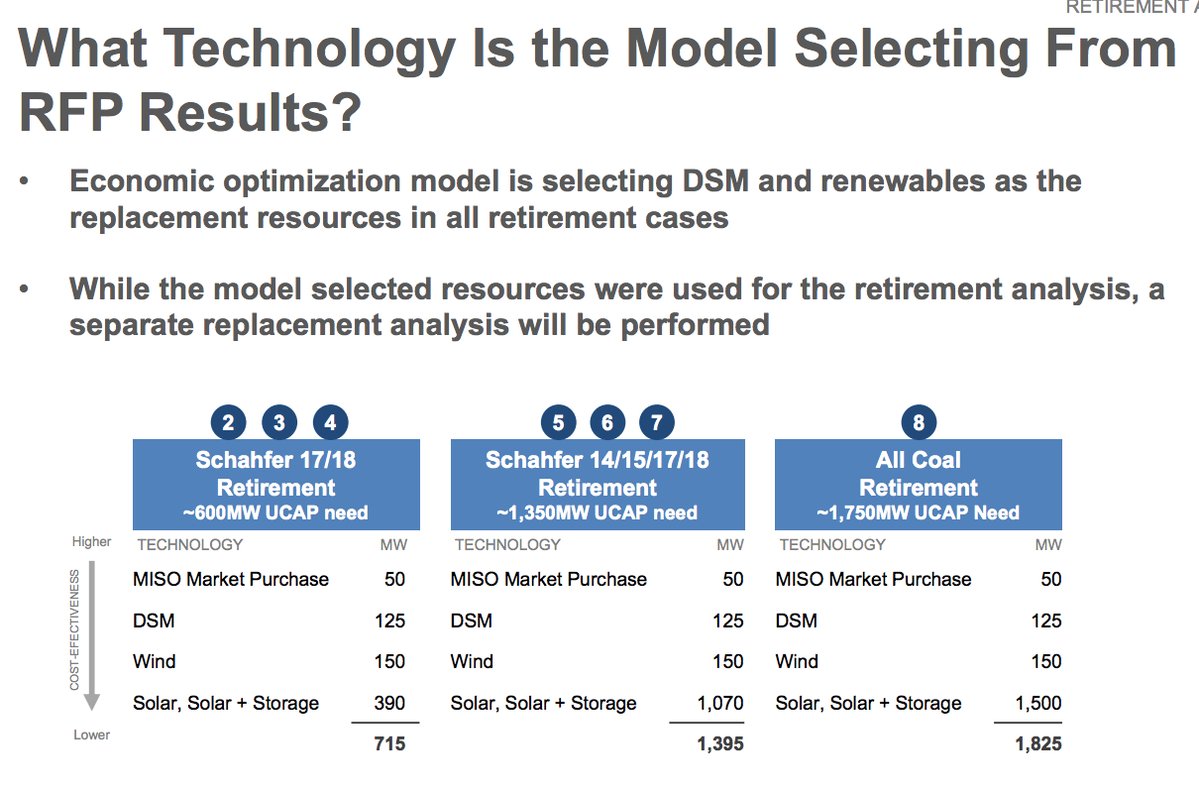

在最初的招投标提供了比需要更大的容量。开发人员提交了90个独特的出价,总容量不到15吉瓦。
印第安纳州NIPSCO IRP定价
太阳能和太阳能+存储投标以两种形式提交 - “资产出售或选项”,意味着建立一个项目,然后将其出售给公用事业公司(如上表顶部所示),以及电力购买协议(PPA)(表格的下半部分)。而这些价格显示太阳能和太阳能+存储项目之间的价格差距越来越小。
太阳能发电项目的价值为1.3 GW-AC,价格为1.15美元/瓦。太阳能+存储项目资产销售额为705 MW-AC,报价为1.18美元/瓦。
其中26个太阳能电力单位的总容量接近3.6 GW-AC,平均为3.57¢/ kWh。太阳能+存储项目,仅超过1 GW-AC,包括上面的标准PPA价格,并增加了每月5.90美元/ kW的容量支付。
在最近的选择中,没有注明具体项目的选择或其他定价信息。
