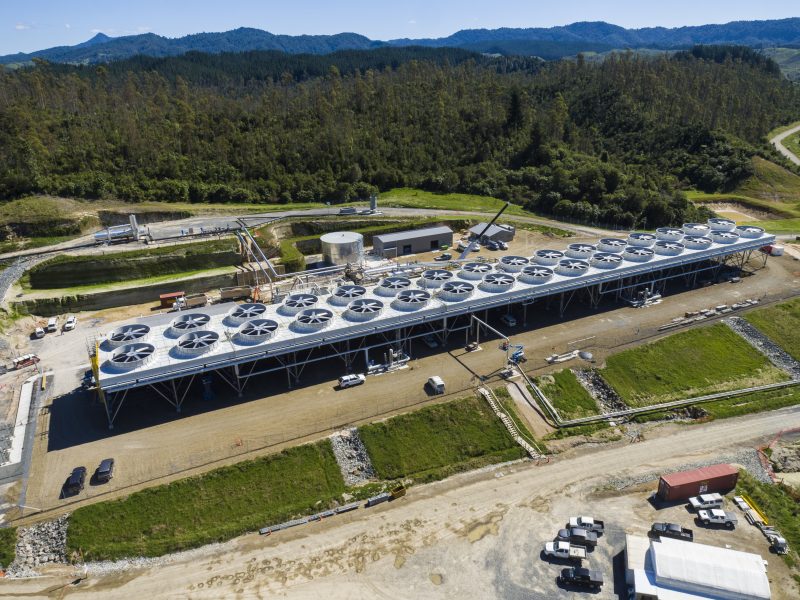

新西兰Eastland集团的Te Ahi O Maui地热发电厂(来源:Eastland)
2018年9月28日新西兰Eastland集团宣布进入其25兆瓦Te Ahi O Maui地热发电厂的调试阶段。随着新西兰进入1 GW地热乡村俱乐部,这些国家的发电装机容量超过1,000兆瓦(1吉瓦)。新西兰时间,新西兰时间,区域能源专家伊斯特兰集团宣布,该国最新的地热发电厂“全速前进”。该公司拥有Eastland Generation,该公司在新西兰Kawerau经营Te Ahi O Maui和Geothermal Developments Ltd(GDL)。
在获得2014年7月的资源许可,然后在2015年9月开始建设之后,新西兰最新的地热发电厂现已进入调试阶段,为新西兰的地热发电能力增加了25兆瓦的容量。现场完成超过265,000个工时,没有一次损失工伤。

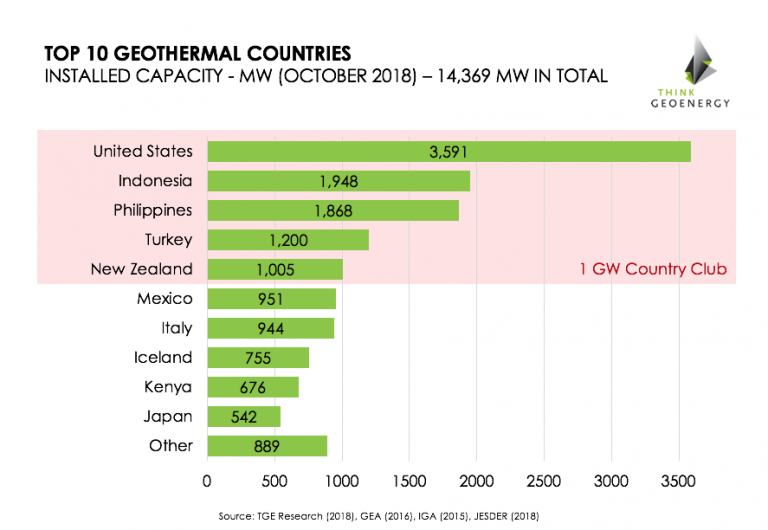

因此,虽然官方启动要到10月才会开始,但我们认为将新西兰ThinkGeoEnergy的总安装地热发电容量记录更新为1,005兆瓦是及时的。这使新西兰进入1 GW地热国家俱乐部。祝贺新西兰,自然是Eastland集团。
“这是该项目的一个重要阶段,”拥有Te Ahi O Maui运营商Eastland Generation的吉斯伯恩基础设施公司Eastland Group的首席执行官马特托德说。
“已满足所有运营前资源许可和安全要求。目前正在进行操作检查,以便开始调试。“
工厂初期升温开始于本周,工厂与国家电网的首次同步预计将在未来几天内实现。可靠性运行将遵循广泛的测试制度,该制度正在与Ormat Technologies Inc.一起进行。
以色列公司Ormat是二元循环地热发电厂开发的全球领导者,提供并建造了Te Ahi O Maui发电厂。
Todd先生表示,Eastland集团最初的商业案例是从2018年8月开始委托Te Ahi O Maui。“与任何规模和复杂性的多年项目一样,许多活动同时进行。建筑部件在计划之前交付,我们开始调试只比我们最初雄心勃勃的计划落后几周。“
超过25,000个家庭的电力
Te Ahi O Maui工厂包括三个地热生产井,两个地热注入井,一个类似于已经在新西兰和世界各地运营的许多其他地方的Ormat二元发电站,以及与国家电网的输电连接。
同意允许在接下来的35年里每天从Kawerau地热水库中提取15,000吨地热流体。将近100%的这种液体注入储层,确保操作可持续。
最初被认为是22MW的工厂,Te Ahi O Maui工厂预计将达到约25MW - 足以为超过25,000个普通家庭供电。产量的增加使包括钻井在内的工厂建设成本提高至545万美元/ MW。(因为这是新西兰元,美元等值约为360万美元/兆瓦)
协作方法
Te Ahi O Maui是Eastland Generation和Kawerau A8D Ahu Whenua Trust之间的合作伙伴。
“两位合作伙伴都为theua和项目工作人员的文化福祉和安全做出了坚定的承诺,”Eastland Generation总经理兼Te Ahi O Maui项目总监Ben Gibson说。“我们的开发项目确保了该项目以环保,可持续和文化适宜的方式执行。”
该项目的文化顾问和托马斯福克斯的kaumatua说:“看到这个项目的完成,长期以来一直是我和我的愿景的愿景。我们与whenua有很强的联系,我们很自豪它已经完成而没有对人或环境造成任何伤害。“
新的健康和安全立法的第一个
“我们的目标之一是从头开始建造地热发电厂,管理多个承包商和高风险危险,尊重并与当地的iwi密切合作 - 对工人和访客不造成任何伤害,”托德先生解释说。“我们为实现这一目标感到自豪,这是所有参与团队的证明。”
Te Ahi O Maui是新西兰第一个根据新的健康和安全法规建造的地热发电站,也是第一个提交安全箱的类型。2018年4月16日,他们收到WorkSafe的通知,他们的安全案件已被接受。
当地社区的长期利益
“我们期待看到Te Ahi O Maui为新西兰新兴的替代能源市场提供基本负荷可再生能源,并在满足该国当前和未来的能源需求方面发挥更大的作用,”托德先生说。
“我们正在探索如何在商业上使用输出,以支持我们经营的企业和社区。
“最重要的是,Te Ahi O Maui将为我们的唯一股东,Eastland社区信托及其受益人 - 至少在未来三十五年内为Tair?whiti Gisborne提供强大的财务回报。
“我们的项目合作伙伴Kawerau A8D Ahu Whenua Trust也将受益于这些长期回报。”
Eastland社区信托基金首席执行官加文·墨菲(Gavin Murphy)将Te Ahi O Maui的发展描述为Tair?whiti Gisborne和Kawerau的重要经济难题。
“看到Te Ahi O Maui的计划变得生动起来令人兴奋。该项目是最佳实践发展的一个例子,包括法力,健康和安全以及可再生能源。
“Te Ahi O Maui也是ECT投资组合中最大的单笔投资。其商业上的成功将进一步巩固Eastland集团对Eastland社区信托的强大分红。通过信托基金和信托基金经济发展部门Activate Tair?whiti的分配和直接投资计划,当地社区将从商业成功中获益。
“我们祝贺参与这个极其重要项目的所有人。”
倒计时Te Ahi O Maui'去住'
2014年7月:Te Ahi O Maui获得资源许可。
2015年9月:继续进行决定由Eastland Community Trust签署。
2016年1月:项目道路的建设开始于Eastern Bay of Plenty承包商Grant Farms Ltd.井垫建设由来自陶波的Seay Earthmovers进行。
2016年5月:在组装,检查以及当地kaumatua的karakia和祝福之后,钻探从MB Century和Halliburton开始。Ormat致力于该工厂的建设。
2016年6月:Seay Earthmovers正在为发电厂和分离器进行土方工程。
2017年初:Ormat动员到现场开始为发电厂奠定基础工程。整个2017年继续施工.MB Century获得了蒸汽场设计和施工合同。Horizon Contracting是丰盛湾(Bay of Plenty)配电公司的一部分,负责建设输电线路。
2018年9月:工厂建设完成,Ormat开始调试。将进行一系列测试以确保工厂和所有系统正常运行,然后进行可靠性运行。
2018年10月:Ormat将正式移交Te Ahi O Maui开始全面商业运营。
明年初将举行正式开幕式。
