虽然传统电力公司经常抵制可再生能源并继续坚持抵制客户选址的太阳能,但他们也是建设大型风能和太阳能的最大企业,而这种风能日益成为该国新一代的主导者。
在可再生能源开发游戏中,没有人比NextEra更大。这有助于它早; 早在其他大型电力公司投入可再生能源之前,NextEra就投资于南加州的一系列聚光太阳能发电厂(CSP),这些工厂建于20世纪80年代。
在21世纪的第二个十年,这意味着太阳能光伏和风能,而不是CSP。虽然该公司的开发部门仅在2017年就建成了554兆瓦的风能和太阳能,但这仅仅是个开始。伴随着今天发布的2018年第三季度业绩,NextEra宣布已完成其有史以来最成功的可再生能源发行季度,其积压增加了2.1吉瓦的可再生能源。

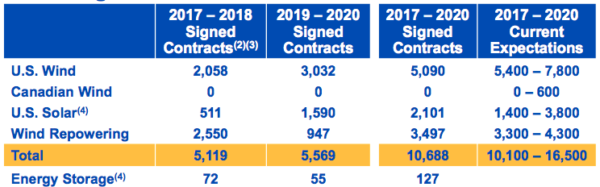

这不仅包括447兆瓦的太阳能,还包括120兆瓦的电池存储项目。这些新项目意味着NextEra Energy Resources现在拥有511兆瓦已签订的2017-2018期间项目合同。但是,在2019 - 2020年,该活动真正开始,另有1.6吉瓦的太阳能项目即将到期。由于一些项目将被搁置或出售,其他项目将被添加,NextEra预计从2017年到2020年将发展1.4至3.8吉瓦的太阳能。
尽管201项关税的影响 - 似乎已被成本削减所抵消 - NextEra总裁兼首席执行官Eric Silagy将当前形势描述为“我们历史上最好的可再生能源开发环境”。
“我们今年的创业成功规模反映了对低成本太阳能和风能项目日益增长的需求,”Silagy在该公司的业绩电话会议上表示。他还指出,公司积压的2.1吉瓦比公司2011年的整个运营组合更大,特别评论了低成本太阳能的“破坏性”特性。
2020年后的大计划

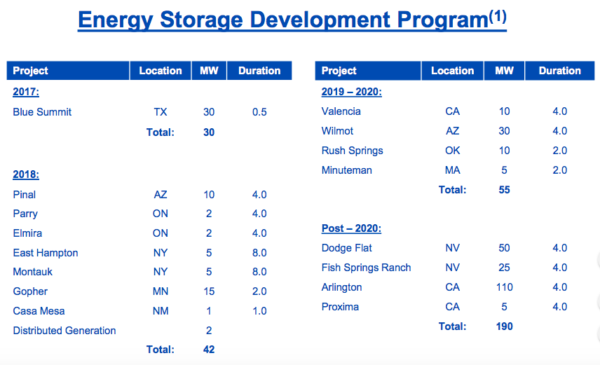

NextEra也正在大举进军电池存储领域。该公司声称已经签署了127兆瓦的电池合同,但已确定在未来三年内将开发160兆瓦的电池项目,此外还有去年建造的30兆瓦。

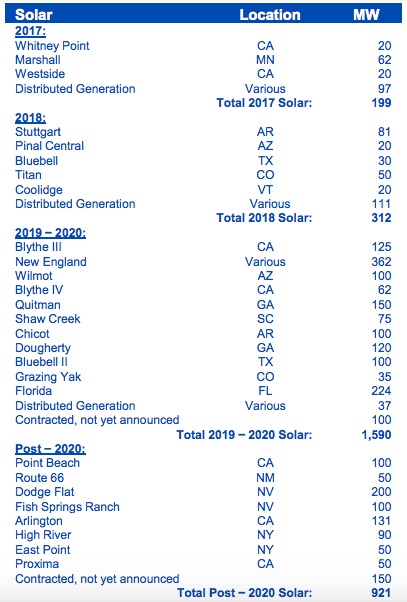

这当然只是到2020年; NextEra还声称计划在2020年后交付921兆瓦的太阳能和190兆瓦的存储项目。目前还不清楚其中有多少将配对; 然而NextEra已经成为建设美国最大的太阳能+电池项目的头条新闻 ,并指出在本季度它签署了一项合同,为Babcock Solar Ranch项目增加风能。
此外,该公司预计配对这两种资源的成本并不高,并且已经建议在20世纪20年代中期增加太阳能项目的电池存储只会使每千瓦时的成本增加0.5美分。
正如最大的风能和太阳能开发商所期望的那样,NextEra也在其车队中展现出高度的地理多样性。该公司在加利福尼亚州,西部山区,南部和东北部拥有太阳能项目,并于去年在明尼苏达州建设太阳能发电厂。
在2019 - 2020年特别繁忙的时期,NextEra在美国南部有多个项目,在南部五个州有六个项目,新英格兰也有362兆瓦的太阳能项目。2020年之后,这些项目主要在西部和东北部,在纽约有两个合同项目。
该公司通过其可再生能源开发部门以及其实用部门Florida Power and Light,在保持盈利的同时完成了所有这些工作。尽管到目前为止引用的所有数据仅供NextEra Energy Resources使用,但FPL还在整个佛罗里达州建造了四个总计近300兆瓦的大型太阳能项目,该公司指出它已经确保可以容纳多达6吉瓦太阳能的站点。 。
