4月18日晚,安庆电厂4号汽轮发电机组缓缓升负荷至1000兆瓦并稳定运行,运行期间各轴瓦温度振动良好,实现启动并网一次成功。标志着上海电建二公司首台百万机组发电机本体大修工程顺利完成,得到了全国五一劳动奖章获得者孙鸿玉的赞扬。
本次安庆电厂4号机组检修项目以发电机抽、穿转子为主线,辅以小机开缸检修及汽轮机轴承“翻瓦”检修等工作。电网批准工期为35天,除去停机冷却及开机调试时间,留给我们的有效施工工期仅有18天。时间紧迫,检修分公司提前策划,编排出合理的施工计划,自入场开始,每天早上站班会对当日工作进行安全技术交底,每天下午组织召开内部进度盘点会,以保证所有节点能按期完成。

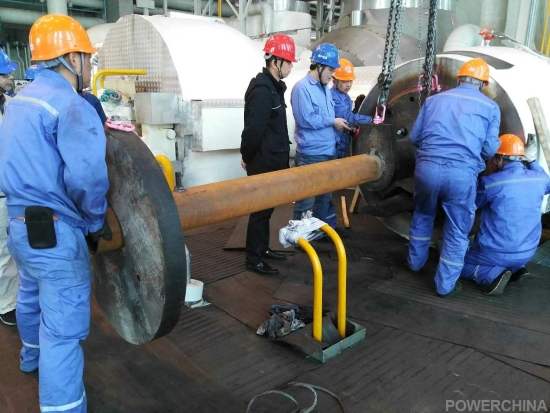

发电机抽转子。自盘车停运开始,本体班加班加点,仅四天时间就完成发电机端盖、轴瓦、氢冷器、导风圈等拆除工作,比计划工期提前一天具备抽转子条件。抽转子主要利用发电机励侧的地锚作为受力牵引点,通过“滑板平移法”将转子缓慢拉至定子镗外,期间全靠行车操作工与地面链条葫芦的默契配合。

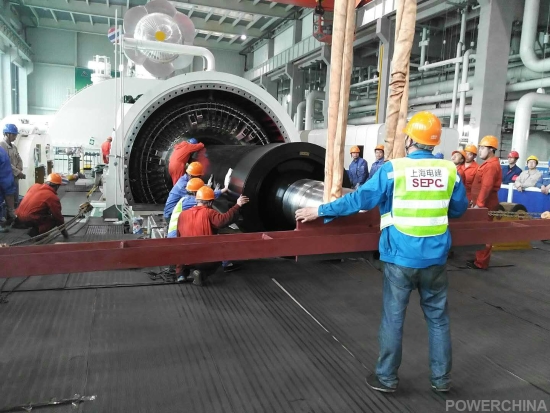

发电机穿转子。转子抽出后在检修公司的统一部署下,现场短短五天之内快速完成了汽机各项气密性试验及电气修中试验,就开始了穿转子工作。转子穿装利用两只10吨链条葫芦以定子励端两只吊攀作为受力锚点牵引,两台行车相配合的方法将发电机转子缓慢拉入发电机定子镗内。
同时公司还积极与业主方沟通,合同外大胆尝试增加主汽门解体检修项目。2015年安庆项目基建冲管时蒸汽未进汽门,所以此类型西门子百万机组汽门我们还是第一次解体。通过加工制作及租借各种工具摸索着试验,仅四天时间就解体并清理检查合格后装复完成。班组成员积累了宝贵的拆装经验。
4号机组圆满完成检修任务并顺利启动,为安庆电厂进一步打响迎峰度夏攻坚战和“抢发电、增效益”奠定基础。同时继2015年3号机组基建工程高标准投产后在神皖安庆电厂再次树立了中国电建良好的品牌形象,助力公司多元化发展,在巩固传统主业的同时,努力开拓检修技改市场。
