中国西部首个在运核电机组多项指标达世界优秀水平

2018-01-26 16:53  浏览:

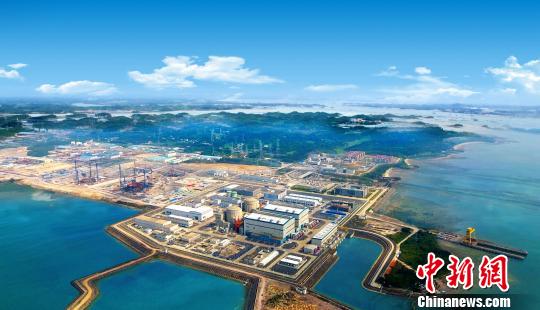

图为防城港核电项目。 钟欣 摄

广西防城港核电有限公司26日披露,防城港核电一期工程两台在运机组保持平稳运行,多项安全和业绩指标达到世界优秀水平,2017年全年实现上网电量117.8亿千瓦时。此外,建设中的华龙一号示范工程3号机组完成简体吊装重大节点。

自2016年10月1日一期工程全面建成投运以来,防城港1、2号机组运行状态保持良好,首次循环安全生产指标即达到中国广核集团成熟机组水平,安全及质量评估达到或超越国际标杆7级水平。在世界核电营运者协会衡量核电机组安全运行水平的指标(简称WANO指标)中,1号机组9项指标、2号机组7项指标达到世界前十分之一卓越水平,总体指标67%达到世界优秀值。

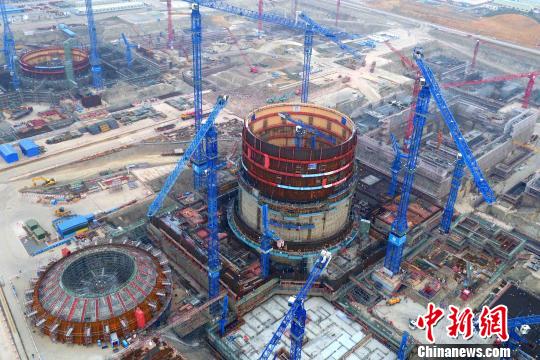

图为防城港核电二期华龙一号示范工程3号机组。 钟欣 摄

2017年,防城港核电有限公司积极响应广西的电力体制改革,参加年度双边协商和月度竞价,同时积极主动与区内大工业用户就长期合作进行接触洽商,与部分用户签署了长期战略合作协议。防城港核电全年实现上网电量117.8亿千瓦时,为广西工业和经济发展作出积极贡献。

防城港核电二期项目是具有中国自主知识产权的三代百万千瓦级核电技术华龙一号的示范工程,也是英国新建核电项目布拉德维尔B的参考电站。该项目的建设将会对国内后续华龙一号项目起到示范作用,也将对布拉德维尔B项目相关工作推进产生积极影响。

2017年,防城港核电二期华龙一号示范工程项目安全、高效推进,3号机组核岛已完成第9层钢衬里筒体吊装,4号机组核岛已完成第2层钢衬里筒体吊装。二期工程常规岛、泵房等厂房建设按照计划推进,汽轮发电机组、反应堆压力容器等核心设备制造已全面启动,近九成主要设备为中国制造。

2018年,防城港核电二期将按里程碑计划推进项目建设各项工作,3号机组将实现穹顶吊装重大里程碑节点,届时将全面转入核岛安装阶段。

在做好经营生产工作的同时,防城港核电有限公司积极打造厂外核电科普阵地,创新开展核电科普宣传工作,建成我国首个大型省级核电科普展厅。同时,积极履行央企社会责任助力广西精准脱贫。

2017年,防城港核电有限公司承接中国广核集团在百色乐业县、凌云县的定点扶贫工作。选派员工担任凌云县加尤镇陇槐村第一书记,投入近500万元帮扶当地建立脱贫产业;连续5年累计投入30多万元定点帮扶乐业县花坪镇运赖村9名贫困学生。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
相关推荐
两会能源最强音 | 刘巍:兑现减排承诺,我国核电占比应超10%

两会能源最强音 | 刘巍:兑现减排承诺,我国核电占比应超10%

“‘华龙一号’的批量化建设已经在进行。”两会之际,全国人大代表、中核集团战略与管理咨询委员会委员刘巍在接受采访时表示。福建的福清、漳州,两广的防城港、太平岭,浙江三澳,海南昌江,“华龙一号”随我国核工业“春天”的到来而多点开花。走出国门的巴基斯坦卡拉奇两台“华龙一号”机组也进展顺利。
福岛核事故十年:核能的收益值得人类付出环境的风险和代价吗?

福岛核事故十年:核能的收益值得人类付出环境的风险和代价吗?

消息,随着碳减排的需求越来越迫切,核能发电也越来越受到关注。全球有大约十分之一的电力是由核电提供的,无论是反应堆的研究、设计,还是核电厂的监管、选址以及核废料处理等方面,公众咨询在这一行业的发展中发挥着越来越重要的作用。
比尔盖茨的下一代核电站即将启动!

比尔盖茨的下一代核电站即将启动!

风能、太阳能、地热能、水能、波浪能等等可再生能源是全球能源生产行业中脱碳,以及遏制化石燃料使用计划的重要支撑。但由于间歇性、位置依赖性、土地要求等很多原因,它们还无法单独扛起这个大梁。想要完全消除世界能源行业的温室气体,需要有一种廉价的、可扩展的零排放能源形式,并能以 24/7/365 全天候可靠地生产电力。
华龙一号:在核电“万国牌”夹缝中打造出一张崭新的中国名片

华龙一号:在核电“万国牌”夹缝中打造出一张崭新的中国名片

“我们能够自己研制出‘两弹一星’,为什么就不能自主研制出达到世界先进水平的核电站?”中核集团华龙一号总设计师邢继没想到,为了求解这个问题,他用了34年时间。
发电效率40%最高,全球首座20万千瓦高温气冷堆今年发电

发电效率40%最高,全球首座20万千瓦高温气冷堆今年发电

核电是重要的清洁能源之一,目前全球核电技术正处于第三代,还在发展高温气冷堆等全新技术,今年中国建设的全球首座20万千瓦高温气冷堆年内正式发电。全国政协委员、中核集团科技与信息化部主任钱天林6日在接受科技日报记者采访时表示,示范工程将于4月装料,今年年底发电正式投入商业运行。
