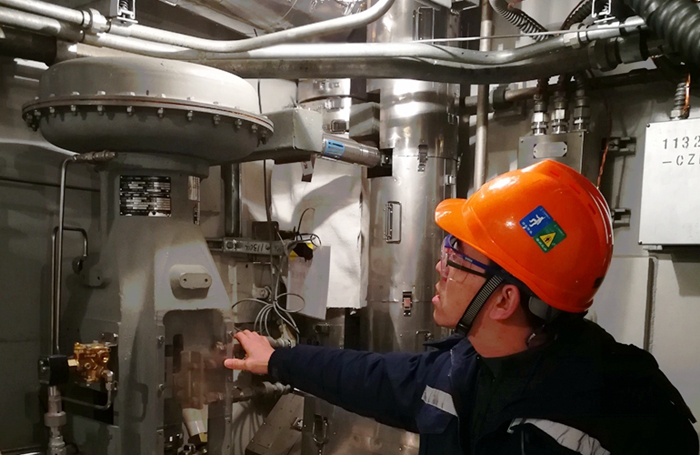

1月31日, AP1000依托项目三门核电2号机组热态功能试验顺利结束,正式进入装料准备阶段。
本次热试历时77天,开展了包括反应堆冷却剂系统动态和振动效应、主泵热态功能、非能动自动泄压系统排放、非能动堆芯冷却系统验证等试验,全面验证了电厂的主系统、安全系统、辅助系统等在热态工况下的有效性和可用性。
三门核电2号机组热试的顺利结束是我国三代核电自主化依托项目建设取得的又一重大进展,AP1000核电技术的安全性和可靠性再次得到充分论证。
2018-02-01 11:05 浏览:
1月31日, AP1000依托项目三门核电2号机组热态功能试验顺利结束,正式进入装料准备阶段。
本次热试历时77天,开展了包括反应堆冷却剂系统动态和振动效应、主泵热态功能、非能动自动泄压系统排放、非能动堆芯冷却系统验证等试验,全面验证了电厂的主系统、安全系统、辅助系统等在热态工况下的有效性和可用性。
三门核电2号机组热试的顺利结束是我国三代核电自主化依托项目建设取得的又一重大进展,AP1000核电技术的安全性和可靠性再次得到充分论证。
