在本财政年度内,各水电项目产生的额外94.8兆瓦电力将连接到国家电网。
根据尼泊尔电力局(NEA) - 国有电力公司 - 能够生产94.8兆瓦电力的水电项目正处于最后阶段的施工阶段,并将在本财年结束时完成。
该国的电力总装机容量已超过1000兆瓦,而需求量则为1300兆瓦。在总装机容量1,073兆瓦中,NEA项目贡献了562兆瓦电力,而独立电力生产商(IPP)贡献了511兆瓦电力。NEA目前正在从印度进口450兆瓦的电力以满足该国的需求。
随着94兆瓦电力的增加,该国的总装机容量将增至1,167兆瓦,但仍将低于需求。

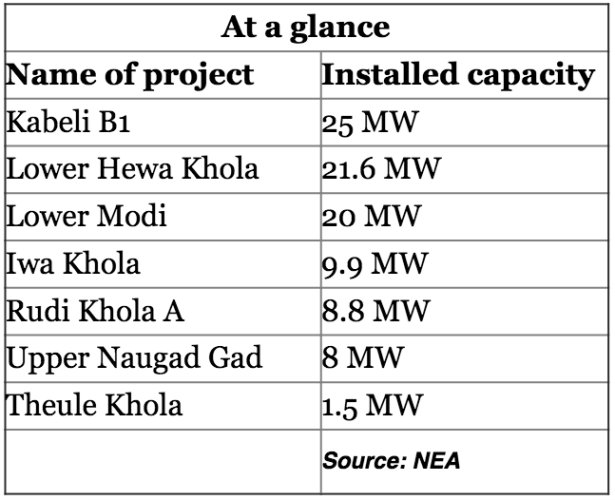

在接近完成的七个项目中,25兆瓦Kabeli B1,21.6兆瓦下赫瓦霍拉和20兆瓦下莫迪是三大项目。
此外,截至本财政年度,已有100兆瓦的电力连接到国家电网,并由NEA和独立发电商建设了14个项目。其中包括NEA的重点项目 - 30MW Chamelia。同样,13.6兆瓦Thapa Khola和13兆瓦Madkyu Khola是私营部门完成的主要项目。
展望未来,预计2018-19财年将有661兆瓦的电力连接到国家电网。官员表示,政府和国家能源局将频繁地监督,协调和提供项目所需的支持,以确保项目按时完成。
其中,国家自豪感项目之一的456兆瓦上塔马克西海德项目计划在下个财政年度与国家电网连接。同样,40MW Khanu Khola 1; 27MW Dordi Khola; 25MW上多迪A; 23.5MW Solu Khola; 22.2 MW上部Chaku A; 22兆瓦的巴格马蒂科拉小型项目是其他主要项目,总计12个项目中,将连接下一个财政年度的国家电网。
“我们的重点是加快关键NEA项目的建设。其中包括456MW Upper Tamakoshi,上三山14.8MW,上中山Bhotekoshi 102MW,Rasuwagadhi 111MW和Sanjen 42.5MW,预计2020年完工。“NEA发言人Prabal Adhikari表示。“随着这些水电项目,政府已经完成了132千伏巴兰奇 - 阿塔里亚传输线的建设,该传输线为整个省7提供了骨干。”
